Installation d’un ERP cloud : clarifier le périmètre, migrer sans risque et réussir le déploiement

Élise Garcin-Lafargue 9 min de lecture
Comment installer erp cloudmanager enterprise : déploiement ERP cloud en réunion, rôles et données

Installer un ERP cloud ne se limite pas à ouvrir un compte, activer quelques modules et importer des fichiers. Pour une solution comme CloudManager Enterprise, le vrai enjeu est d’organiser l’entreprise autour d’un système centralisé : données fiables, processus clarifiés, droits d’accès maîtrisés, utilisateurs formés et mise en production sécurisée.

Le mot « installation » prête souvent à confusion. Dans un ERP, il désigne rarement une opération purement technique. Le projet mêle paramétrage, choix métiers et conduite du changement. Cette distinction aide à avancer sans brûler les étapes.

Clarifier le périmètre avant de lancer l’installation

Avant de parler paramétrage ou migration, il faut définir ce que l’ERP doit couvrir. Un ERP cloud peut gérer la comptabilité, les achats, les ventes, les stocks, la production, les ressources humaines ou encore le reporting. Tout activer dès le départ n’est pas toujours pertinent. Mieux vaut viser un périmètre réaliste et cohérent avec les usages de l’entreprise.

Vérifiez la compréhension de l’installation ERP

Installation, implémentation, mise en production : trois réalités différentes

L’installation correspond à la mise à disposition technique de la solution : environnement cloud, accès administrateur, configuration initiale, sécurité, connecteurs éventuels. L’implémentation va plus loin. Elle adapte l’ERP aux processus métiers, définit les workflows, nettoie les données et prépare les équipes. La mise en production marque le moment où les utilisateurs travaillent réellement dans le nouveau système.

Cette distinction évite une erreur fréquente : croire que l’ERP est prêt parce que l’interface est accessible. Un logiciel peut être ouvert mais inutilisable si les rôles sont mal définis, si les données clients sont doublonnées ou si les circuits de validation ne reflètent pas l’organisation.

Identifier les processus prioritaires

Commencez par cartographier les flux les plus critiques : devis à facture, commande à livraison, achat à paiement, gestion des stocks, clôture comptable, suivi projet. Pour chacun, listez les étapes actuelles, les irritants, les outils utilisés et les personnes impliquées. Cette cartographie sert de base au paramétrage et aide à hiérarchiser les besoins.

Un bon cadrage doit aussi distinguer ce qui est indispensable au démarrage de ce qui peut attendre. Une PME peut lancer d’abord les ventes, les achats et la facturation, puis intégrer la gestion avancée des stocks ou la production dans un second temps. Ce choix réduit la pression au lancement et facilite l’appropriation.

LIRE AUSSI  Clé USB 500 Go : 3 critères de fiabilité pour éviter les pièges du stockage nomade

Préparer les prérequis techniques et organisationnels

Un ERP cloud réduit la charge d’infrastructure par rapport à un ERP on-premise, mais il ne supprime pas les décisions techniques. Il faut anticiper l’authentification, les droits, les intégrations, la qualité réseau et la gouvernance des données. La préparation conditionne la suite du projet.

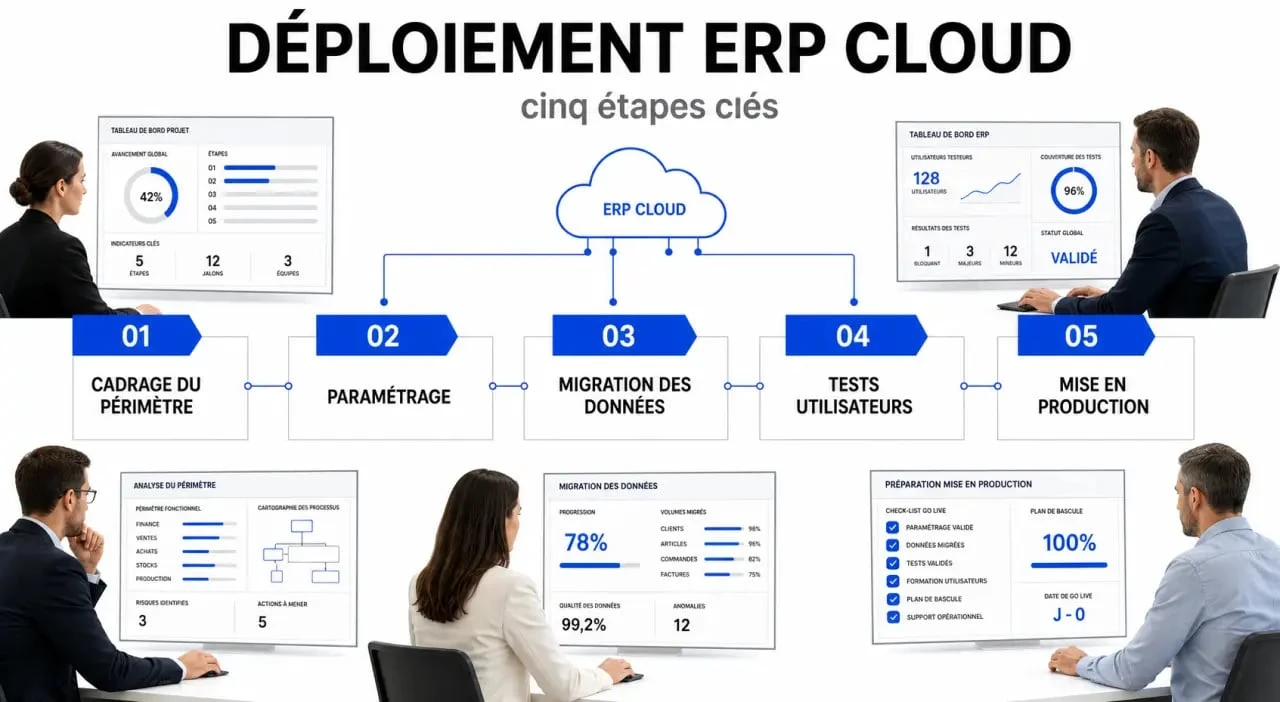

Comment installer erp cloudmanager enterprise en cinq étapes de déploiement cloud
Comment installer erp cloudmanager enterprise en cinq étapes de déploiement cloud

Vérifier les accès, les rôles et la sécurité

Définissez les profils utilisateurs avant d’ouvrir les comptes : administrateur, comptable, commercial, acheteur, responsable stock, manager, direction. Chaque profil doit accéder uniquement aux modules et données nécessaires. La gestion des droits est un point sensible, car un ERP concentre des informations financières, commerciales et parfois RH.

Prévoyez aussi les règles d’authentification : mots de passe, double authentification si disponible, politique de départ des collaborateurs, comptes de service pour les connecteurs. Ces décisions paraissent secondaires au lancement, mais elles conditionnent la sécurité du système dans la durée.

Comparer cloud, on-premise et hybride

Mode de déploiement Atouts Points de vigilance
Cloud Mises à jour automatiques, accès distant, déploiement plus rapide, maintenance réduite Dépendance au fournisseur, connexion internet, clauses de réversibilité
On-premise Contrôle interne fort, personnalisation technique étendue Infrastructure, sauvegardes, coûts de maintenance, mises à jour plus lourdes
Hybride Souplesse pour certains environnements sensibles ou systèmes historiques Complexité d’intégration, gouvernance plus exigeante

Pour une solution cloud enterprise, l’enjeu n’est pas seulement de savoir où l’ERP est hébergé, mais comment il s’intègre au reste du système d’information : CRM, outil e-commerce, paie, BI, GED, logiciel métier ou entrepôt de données. L’interopérabilité doit être pensée dès le départ.

Visualisez l’ERP comme une rampe d’accès entre les anciens usages et une organisation plus structurée. Si la pente est trop raide, les équipes décrochent ; si elle est bien dessinée, chacun passe progressivement de ses fichiers isolés à un pilotage commun. Cette image aide à choisir le bon rythme : réduire les ruptures, prévoir des paliers, sécuriser les zones de transition et éviter qu’un service avance pendant qu’un autre reste bloqué.

Paramétrer l’ERP et migrer les données sans fragiliser l’activité

Le paramétrage transforme une solution standard en outil adapté à l’entreprise. C’est ici que se jouent la fluidité des processus, la fiabilité des données et l’acceptation future par les utilisateurs. Une configuration trop hâtive crée vite des écarts entre l’outil et la réalité du terrain.

Configurer les modules autour des usages réels

Paramétrez d’abord les éléments structurants : plan comptable, taxes, devises, sociétés, établissements, catalogues produits, conditions de paiement, règles de remise, circuits d’approbation, seuils d’alerte, modèles de documents. Chaque choix doit être validé par un référent métier, pas uniquement par l’équipe IT.

LIRE AUSSI  Chrome OS Flex remplace CloudReady pour recycler un vieux PC sans acheter de Chromebook

Évitez la personnalisation excessive dès le départ. Un ERP enterprise est souvent modulaire et configurable, mais multiplier les développements spécifiques peut compliquer les mises à jour, augmenter les coûts et créer une dépendance au fournisseur. Lorsque c’est possible, privilégiez le paramétrage standard, les workflows intégrés ou des fonctions Low Code/No Code encadrées.

Nettoyer les données avant de les importer

La migration des données est l’une des étapes les plus sensibles. Avant l’import, supprimez les doublons, harmonisez les formats, corrigez les adresses, vérifiez les références produits, clôturez les comptes obsolètes et identifiez les données historiques réellement utiles. Migrer toutes les archives sans tri peut alourdir le système et brouiller les analyses.

Une approche prudente consiste à réaliser un premier import test sur un échantillon représentatif, puis à comparer les résultats : nombre de clients, soldes comptables, stocks, commandes ouvertes, factures, tarifs. Les écarts doivent être documentés et corrigés avant la migration finale. Cette vérification limite les mauvaises surprises au moment du basculement.

Tester, former et choisir la bonne stratégie de déploiement

Un ERP ne doit pas être mis en production parce que le calendrier l’exige, mais parce qu’il a été validé. Les tests et la formation sont les deux garde-fous les plus efficaces contre les blocages au démarrage. Ils réduisent les erreurs et rassurent les équipes.

Organiser une recette utilisateur sérieuse

La recette utilisateur consiste à faire tester l’ERP par les personnes qui l’utiliseront vraiment. Les scénarios doivent reprendre des cas concrets : créer un devis, transformer une commande, recevoir une marchandise, gérer un avoir, valider une facture fournisseur, consulter une marge, clôturer une période.

Complétez ces tests fonctionnels par des tests de performance et de sécurité si le périmètre est critique. Vérifiez les temps de réponse, les accès simultanés, les droits par profil, les exports, les impressions, les intégrations et les sauvegardes. Chaque anomalie doit avoir un niveau de gravité et un responsable de correction.

Former par profil, pas en réunion générale

Une formation unique pour toute l’entreprise produit rarement de bons résultats. Un commercial n’a pas besoin du même parcours qu’un comptable ou qu’un responsable logistique. Préparez des sessions courtes, centrées sur les tâches quotidiennes, avec des supports simples : procédures, captures d’écran, vidéos internes, environnement de test.

Identifiez aussi des utilisateurs référents dans chaque service. Ils deviennent les premiers relais après le lancement et réduisent la dépendance au support externe. Cette proximité accélère l’adoption et limite les retours aux anciens fichiers Excel.

Déploiement progressif ou big bang

Le déploiement progressif consiste à lancer l’ERP module par module, service par service ou site par site. Il réduit les risques, facilite les ajustements et convient souvent aux PME et ETI. Le big bang bascule toute l’organisation en une seule fois. Il peut être pertinent lorsque les processus sont fortement liés, mais il exige une préparation très rigoureuse et un plan de secours.

LIRE AUSSI  Application web complexe : pourquoi l’ESN passe avant l’agence ou le freelance

Le bon choix dépend de la taille de l’entreprise, du niveau de dépendance entre les services, de la disponibilité des équipes et de la tolérance au risque. Dans tous les cas, prévoyez une période d’hypercare après lancement : assistance renforcée, suivi quotidien des incidents, corrections rapides et communication claire.

Mesurer le ROI et éviter les pièges après la mise en production

La réussite d’un ERP cloud ne se mesure pas le jour du lancement, mais dans les semaines et mois qui suivent. L’objectif est de vérifier que l’outil améliore réellement les opérations : moins de ressaisies, moins d’erreurs, meilleure visibilité, délais raccourcis, reporting plus fiable. Le suivi doit rester concret.

Suivre les bons indicateurs

Définissez quelques indicateurs avant le projet : temps de traitement d’une commande, délai de facturation, taux d’erreurs de stock, durée de clôture comptable, nombre de tâches manuelles supprimées, adoption par service, volume de tickets support. Ces éléments permettent de mesurer le ROI autrement qu’avec une impression générale.

Un ERP cloud peut aussi améliorer le pilotage grâce à l’analyse en temps réel. Encore faut-il que les tableaux de bord soient utiles : peu d’indicateurs, des données fiables, des responsables identifiés et des décisions prises à partir des résultats. La valeur vient de l’usage, pas du nombre d’écrans.

Éviter les erreurs les plus fréquentes

  • lancer le projet sans sponsor métier clairement identifié ;
  • reproduire les anciens processus sans les simplifier ;
  • migrer des données non nettoyées ;
  • sous-estimer la formation et la résistance au changement ;
  • personnaliser trop tôt au lieu d’exploiter le standard ;
  • négliger les clauses de réversibilité et le risque de vendor lock-in ;
  • mettre en production sans recette utilisateur complète.

Installer CloudManager Enterprise ou toute solution ERP cloud demande donc une méthode plus qu’une simple procédure technique. Le meilleur projet avance avec un périmètre clair, des données propres, des utilisateurs impliqués et une trajectoire de déploiement réaliste.
